「工場の電気代を少しでも抑えたい。でも、太陽光発電に多額の費用をかけて本当に元が取れるのだろうか?」
電気料金の負担が経営を圧迫するなか、工場の屋根を活用した太陽光発電に注目が集まっています。
しかし、導入費用や屋根の強度、工場の稼働状況によっては、期待したほど電気代を削減できないケースもあります。
大切なのは、設置してから後悔しないことです。
この記事では、工場の太陽光発電の費用・メリット・デメリットから、発電量、自家消費、義務化、補助金、蓄電池の必要性まで解説します。
工場に太陽光発電を設置する5つのメリット
1.昼間の購入電力量を減らせる
工場の太陽光発電では、発電した電気を工場内で使う「自家消費」が有力な選択肢です。
電力会社から購入する電力量を減らせるため、昼間の電力使用量が多い工場ほど導入効果を得やすくなります。
ただし、削減できるのは主に電力量料金であり、基本料金まで必ず減るわけではありません。
2.将来の電気料金変動への備えになる
太陽光発電の発電コストは設備投資や維持管理費などに左右されますが、自家消費する電気の一部を自社設備から確保できる点はメリットです。
電気料金が変動しても、購入電力量の一部を抑える効果が期待できます。
3.脱炭素経営や取引先への説明に役立つ
製造業では、取引先から温室効果ガス排出量の削減や再生可能エネルギーの利用状況を尋ねられることがあります。
太陽光発電は、使用電力に伴う排出量を減らす施策の一つです。
ただし、環境価値の帰属や排出量の算定方法は契約形態に応じて確認する必要があります。
4.広い屋根を活用できる
工場や倉庫の屋根は比較的大きな面積を確保できる場合があり、屋根置き太陽光発電の設置候補になります。
地上設置と異なり、新たな用地取得が不要になることもあります。
ただし、すべての屋根が設置に適しているわけではありません。
5.蓄電池との組み合わせで停電対策を検討できる
太陽光発電と蓄電池を組み合わせれば、停電時に一部の設備へ電気を供給する構成を検討できます。
ただし、通常の太陽光発電設備は停電時に自動で工場全体へ給電するものではありません。
非常用回路、切替設備、蓄電池容量、機器の出力を含めた設計が必要です。
工場の太陽光発電のデメリットと導入を見送るべきケース
初期費用に加え、点検・修理・更新費用がかかる
太陽光パネルだけでなく、パワーコンディショナー、架台、配線、受変電設備の改修、設計・施工などに費用がかかります。
導入後も点検、清掃、故障修理、機器交換などの支出を見込む必要があります。初期費用だけで投資回収を判断しないことが重要です。
屋根の老朽化や耐荷重によって追加工事が必要になる
工場の屋根が古い場合、太陽光発電設備の設置前に補修や防水工事、構造確認が必要になることがあります。
特に屋根の葺き替えを数年以内に予定している工場は、太陽光設備の設置・撤去を二度行わずに済むよう、屋根改修と同時に計画する方が合理的な場合があります。
休日に工場が止まると発電した電気が余ることがある
平日の日中だけ稼働する工場では、土日や長期休暇に電力需要が小さくなる場合があります。
余剰電力を売電できるか、出力制御するか、蓄電池に充電するかによって収支は変わります。
発電量が多ければ必ず得になるわけではありません。
移転や建て替えの予定がある工場には不向きな場合もある
太陽光発電は長期間の運用を前提とする設備です。
近い将来に工場の移転、屋根の大規模改修、事業縮小などを予定している場合は、投資回収の前に設備の移設・撤去が必要になるリスクを検討してください。
工場の太陽光発電の設置費用はいくら?
工場の太陽光発電の費用は、設備容量だけでは決まりません。屋根の種類、施工方法、受変電設備の改修、系統連系条件などによって総額が変わります。
以下は、仮に設備価格を1kW当たり15万~25万円とした場合の単純計算です。
実勢価格を示すものではなく、屋根補強・キュービクル改修・特殊工事・蓄電池・維持管理費などは別途必要になる場合があります。

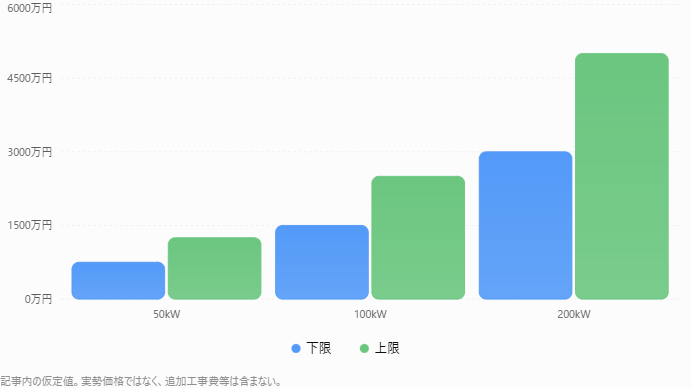

| 設備容量 | 仮定した設備費用 |
|---|---|
| 50kW | 750万~1,250万円 |
| 100kW | 1,500万~2,500万円 |
| 200kW | 3,000万~5,000万円 |

例えば同じ100kWでも、屋根の補強が不要な工場と、補強や高圧設備の改修が必要な工場では費用が大きく異なります。

設備容量だけで比較するのではなく、工事範囲を揃えた見積もりを確認しましょう。
自己所有・PPA・リースの違い
自己所有は初期投資を行い、自社で設備を保有する方法です。PPAは発電事業者が設備を設置・保有し、工場が発電した電気を契約に従って購入する方式です。
リースは契約条件に応じて設備を利用します。初期費用だけでなく、契約期間、設備の所有権、保守責任、途中解約条件を比較してください。
なお、タイナビNEXTはPPAサービスの比較には対応していません。以下の見積もり案内は、主に自己所有型の産業用太陽光発電を検討する方向けです。
工場の屋根や電力使用状況に合った設置費用を確認
タイナビNEXTでは産業用太陽光発電の見積もりを最大5社に無料で依頼できます。
※提案社数は条件により異なります。PPAの比較には対応していません。
工場の太陽光発電の発電量と自家消費率
工場の太陽光発電の年間発電量は、設備容量、日射量、パネルの向き・角度、温度、影、機器損失などで変わります。
例えば、1kW当たり年間1,100kWh発電すると仮定した場合、
・100kWで約110,000kWh
・200kWで約220,000kWh
です。
これは説明用の仮定であり、設置場所の実際の発電量予測ではありません。
同じ発電量でも工場の稼働状況で削減額が変わる
100kWの設備で年間110,000kWh発電し、自家消費によって回避できる電力量料金を20円/kWhと仮定すると、年間の電気代削減額は次のように変わります。

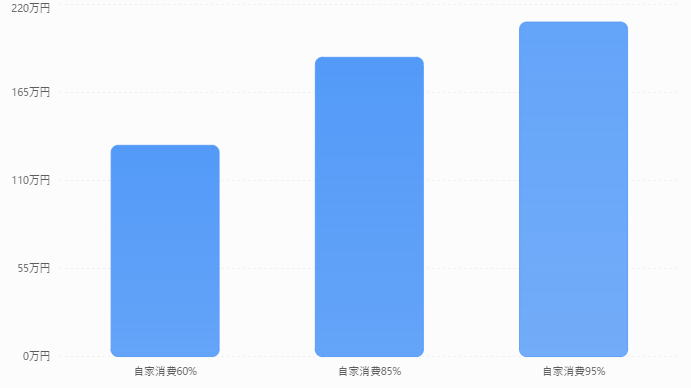

| 想定条件 | 自家消費率 | 年間削減額 |
|---|---|---|
| 平日の日中稼働の例 | 60% | 132万円 |
| 土日も日中稼働の例 | 85% | 187万円 |
| 昼間の電力需要が大きい例 | 95% | 209万円 |
※自家消費率と削減単価はすべて仮定です。売電収入、保守費、税金、融資費用、発電量低下などは含みません。24時間稼働していても、昼間の需要が少なければ自家消費率が高くなるとは限りません。

投資回収期間はどう計算する?
簡易的には「初期投資額 ÷ 年間の正味便益」で回収年数の目安を計算できます。

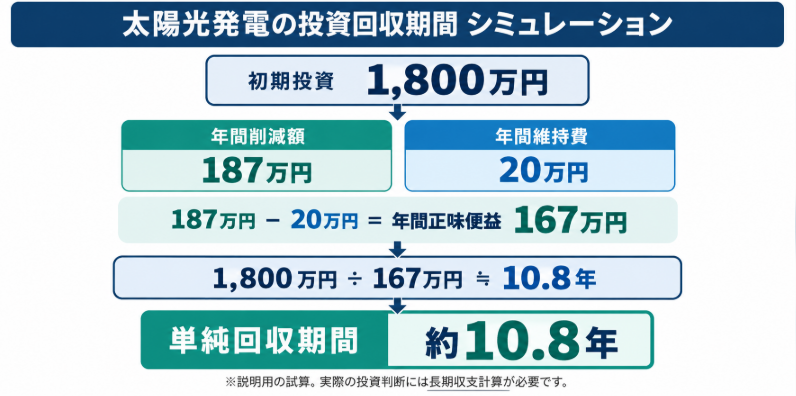

例えば初期投資1,800万円、年間電気代削減額187万円、年間維持管理費20万円と仮定すると、年間の正味便益は167万円で、単純回収期間は約10.8年です。

実際には設備の経年劣化、パワコン更新、補助金、資金調達費用なども加味した長期収支計算が必要です。
工場の屋根に太陽光発電を設置する際の注意点

折板屋根・スレート屋根は施工方法が異なる
金属製の折板屋根とスレート屋根では、架台の固定方法や防水対策が異なります。
古いスレート屋根では劣化や石綿含有の可能性にも注意が必要です。屋根材の種類と築年数を事前に施工会社へ伝えましょう。
耐荷重・防水・雨漏り対策を確認する
パネルや架台の重量だけでなく、風荷重や積雪荷重も踏まえた構造検討が必要です。
設置後の雨漏りリスクを減らすため、施工方法、防水処理、保証範囲を見積もり時に確認してください。
キュービクルなど受変電設備の確認も必要
高圧受電の工場では、太陽光発電を既存の電気設備へ接続するための保護装置や改修工事が必要になる場合があります。
発電設備の価格だけでなく、系統連系に関する条件も含めて検討することが大切です。
高圧受電の工場では使用前自己確認や届出が必要になる
高圧受電している工場に太陽光発電を設置する場合、設備の出力や接続方法によって、電気事業法に基づく手続きが必要になります。
特に注意したいのが、使用前自己確認とその結果の届出です。
使用前自己確認とは、太陽光発電設備が国の定める技術基準に適合しているか、使用開始前に確認する制度です。
高圧受電の工場だけに適用される制度ではなく、原則として10kW以上2,000kW未満の太陽光発電設備が対象になります。
そのため、工場の屋根に太陽光パネルを設置する際は、工事費用だけでなく、必要な確認や届出も含めて計画することが重要です。
太陽光発電の容量によって必要な届出が異なる
太陽光発電設備の出力によって、主な手続きは次のように異なります。
| 設備出力 | 主な手続き |
|---|---|
| 10kW未満 | 原則として使用前自己確認の対象外 |
| 10kW以上50kW未満 | 基礎情報届出・使用前自己確認 |
| 50kW以上2,000kW未満 | 保安規程・電気主任技術者に関する手続き・使用前自己確認 |
| 2,000kW以上 | 工事計画届出・使用前自主検査・使用前安全管理審査など |
※一般的な出力区分による整理です。高圧受電設備との一体管理など、設備構成によって必要な保安手続きは異なります。
例えば、100kWの太陽光発電設備を工場に新設する場合、原則として使用前自己確認の対象になります。
一方、工場が高圧受電していても、太陽光発電設備の出力が10kW未満であれば、通常は使用前自己確認の対象外です。
ただし、既存の受変電設備への接続方法によっては、別途確認や手続きが必要になる場合があります。
使用前自己確認は工事完了後、使用開始前に行う
使用前自己確認は、太陽光パネルを設置すれば自動的に完了するものではありません。
設備の工事完了後、必要な確認を実施し、その結果を使用開始前までに届け出る必要があります。
一般的な流れは以下のとおりです。
- 設備容量と必要な手続きを確認する
- 電気主任技術者や施工業者と設計内容を確認する
- 太陽光発電設備の設置工事を行う
- 使用前自己確認を実施する
- 使用前自己確認結果届出書を提出する
- 必要な手続きを終えて設備の使用を開始する
なお、使用前自己確認では、電気設備の安全性だけでなく、太陽光パネルの支持物などについても技術基準への適合を確認する必要があります。
工場の屋根に設置する場合は、パネルの固定方法や構造計算に関する資料などが必要になることがあります。
既存の電気主任技術者との事前調整が重要
高圧受電の工場では、すでに電気主任技術者が選任されていたり、外部の保安管理業務受託者へ電気設備の管理を委託していたりする場合があります。
このような工場では、太陽光発電の施工業者だけで計画を進めず、既存設備を管理する電気主任技術者などと事前に協議することが大切です。
特に確認したいのは、次の項目です。
- 既存キュービクルへの接続方法
- 保護継電器や遮断器の対応
- 受変電設備の改修が必要か
- 使用前自己確認の実施体制
- 届出書類の作成・提出担当者
- 保安規程の変更が必要か
- 工事に伴う停電の有無
例えば、太陽光発電設備を接続するためにキュービクルの改修が必要になれば、工場の操業を一時的に停止しなければならない場合もあります。
製造ラインを停止できる時間が限られている工場では、設備工事だけでなく、使用前自己確認や必要な手続きまで考慮した工程管理が重要です。
届出に関する費用と担当範囲を見積もり時に確認する
工場に太陽光発電を導入する際は、パネルやパワーコンディショナーの価格だけで見積もりを比較しないようにしましょう。
使用前自己確認に必要な測定・確認作業、資料作成、届出対応などの費用が、見積もりに含まれているか確認する必要があります。
また、施工業者によっては、電気主任技術者との調整や行政への届出について、別途対応が必要になる場合があります。
「使用前自己確認は誰が実施するのか」「届出は誰が担当するのか」を契約前に明確にしておくことが大切です。
なお、太陽光発電設備の増設や一定の変更工事でも、使用前自己確認が必要になる場合があります。
将来的に設備を増設する予定がある工場では、初期設計の段階から施工業者へ相談しておくとよいでしょう。
制度の詳細は、経済産業省の使用前自己確認制度に関する案内を確認してください。
また、工場と同様に大きな屋根を活用する施設では、建物の構造や受変電設備の条件によって導入時の注意点が異なります。
倉庫への設置を検討している場合は、倉庫の太陽光発電で確認したい屋根の条件や導入時の注意点も参考にしてください。
工場の太陽光発電は義務化されている?
工場の太陽光発電については、全国すべての工場に一律の設置義務があるわけではありません。
国の省エネ法に基づく対象事業者の目標策定・報告制度と、自治体の条例などによる建築物への再エネ設備導入制度を分けて確認する必要があります。
2026年度からは、一定規模以上のエネルギーを使用する事業者について、屋根置き太陽光発電の導入に関する目標策定・報告が求められる制度が案内されています。
ただし、目標の策定・報告と、すべての工場へのパネル設置義務は同じ意味ではありません。
対象になるかどうかは、事業者のエネルギー使用量、施設の区分、自治体の条例などで変わります。最新の要件は資源エネルギー庁や自治体の公式情報で確認してください。
工場の太陽光発電で使える補助金
工場の自家消費型太陽光発電や蓄電池には、国や自治体の支援制度が設けられる場合があります。
例えば環境省の2026年度「ストレージパリティの達成に向けた太陽光発電設備等の価格低減促進事業」では、太陽光発電設備と蓄電池の同時導入を対象とした公募が実施されました。
同事業の2026年度二次公募期間は2026年8月27日から10月2日までで、現在は終了しています。今後の公募があるかどうかは公式発表を確認してください。

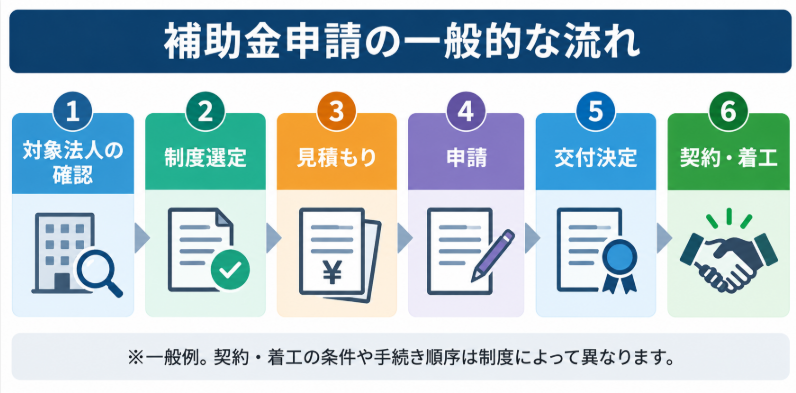

補助金は募集時期だけでなく、蓄電池併設の要否、逆潮流の扱い、設備要件、交付決定前の契約・着工制限などを確認する必要があります。

公式情報:環境省・2026年度公募案内
工場の太陽光発電の導入事例は何を比較すべき?
他社の工場で太陽光発電が成功したとしても、自社で同じ効果が出るとは限りません。
事例を見る際は、設置容量だけでなく、年間発電量、自家消費率、工場の稼働日、電気料金単価、屋根の改修費、保守費用まで確認することが重要です。
例えば、昼間の電力需要が大きい食品工場と、夜間中心に稼働する工場では、同じ太陽光設備でも購入電力量の削減効果が異なります。
実際の導入事例を参考にする場合も、業種や稼働条件が近いものを優先して比較しましょう。
工場に太陽光発電と蓄電池を導入するメリットは?

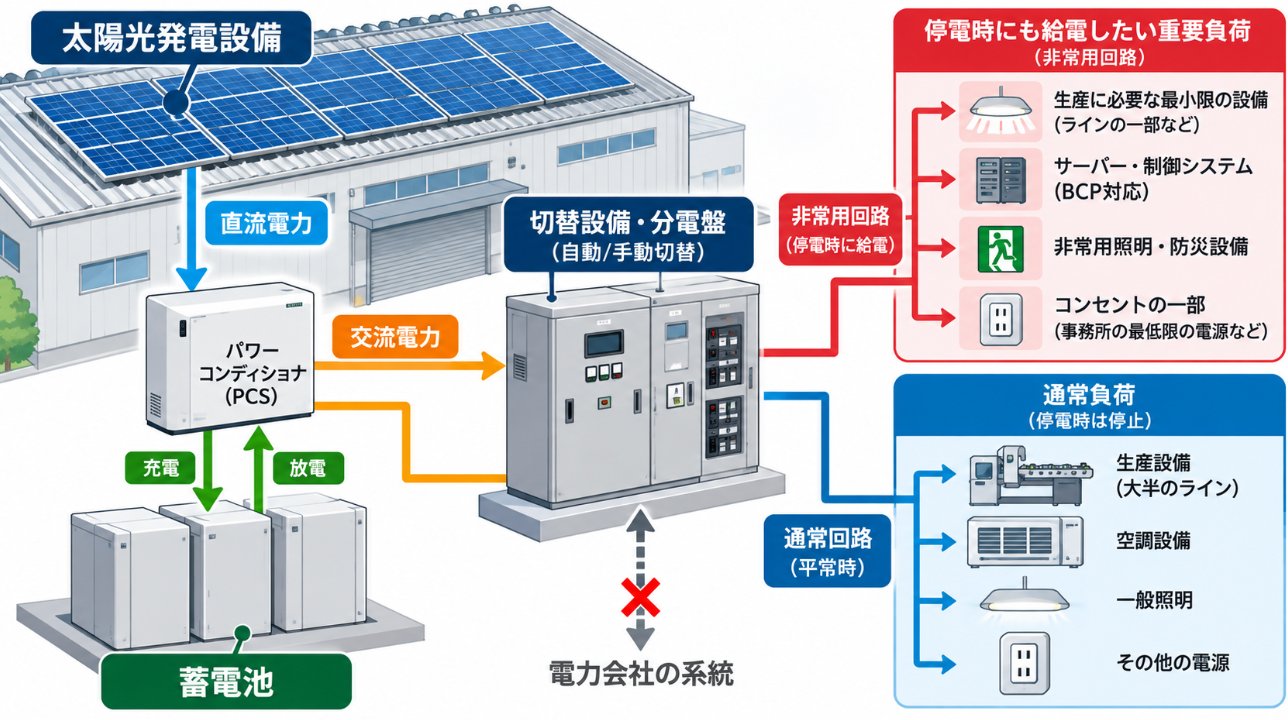

蓄電池を併設すると、昼間に余った電気を後の時間帯に使う運用や、停電時の一部設備への給電を検討できます。

ただし、蓄電池の導入費用や充放電損失があるため、電気代削減だけを目的にすると採算が合わない場合もあります。
蓄電池が向いている工場
- 昼間に余剰電力が発生し、夕方以降にも電力需要がある工場
- 停電時に維持したい重要設備が明確な工場
- 補助金の要件と設備運用が合致する工場
蓄電池なしで始めた方がよい場合
昼間の電力需要が十分大きく、太陽光発電の大部分をその場で消費できる工場では、蓄電池なしの構成も比較対象になります。
将来の蓄電池増設を想定するなら、設置スペースや電気設備の拡張性も確認しておきましょう。
工場の太陽光発電は複数業者の見積もり比較が重要
工場向け太陽光発電の見積もりでは、金額だけでなく次の項目を比較しましょう。
- パネル・パワーコンディショナーのメーカーと容量
- 年間発電量・自家消費率の試算条件
- 屋根補修、架台、配線、受変電設備の工事範囲
- 保証、点検、故障時の対応、更新費用
- 工場の操業への影響と施工スケジュール

1社だけの見積もりでは、提案された容量や工事費が自社に適しているか判断しにくい場合があります。
複数社の提案を比較することで、価格だけでなく、発電量の前提や保証条件の違いも確認できます。

産業用太陽光は、住宅用以上に見積金額に違いが出やすいです。そのため、見積もりの比較は必須になります。
タイナビNEXTなら産業用太陽光発電の無料一括見積もりができる
タイナビNEXTは、10kW以上の産業用太陽光発電を検討する法人向けの一括見積もりサービスです。
工場や倉庫などへの自家消費型太陽光発電、太陽光発電と蓄電池の導入について、条件に合う販売施工会社へ最大5社まで無料で見積もりを依頼できます。
紹介社数は地域や案件条件によって異なります。
複数社の提案を比較して、工場に合った設備を選ぶ
設備容量・発電量予測・工事範囲・保証条件をまとめて比較しましょう。
※無料の一括見積もりサービス。条件によって紹介社数は異なります。
まとめ|工場の太陽光発電は費用と発電量を比較して判断しよう
工場の太陽光発電は、昼間の電力使用量が多く、屋根の状態が良好で、長期的な設備運用を見込める場合に有力な選択肢です。
一方、休日の電力需要が小さい工場や屋根改修が必要な工場では、費用対効果が下がることもあります。
導入を判断する際は、設置費用だけでなく、年間発電量、自家消費率、維持管理費、補助金の適用条件まで含めた収支を比較してください。
まずは工場の電力使用データと屋根の状況を整理し、複数の施工会社に同じ条件で見積もりを依頼することが重要です。
